Ganttův diagram projektů a zdrojů pro Microsoft Dynamics 365 Business Central
English · Čeština · Deutsch · Español · Historie verzí
English · Čeština · Deutsch · Español · Historie verzí
Gantt Planner shows all projects in Business Central and the people planned on them on a single timeline. You move tasks with the mouse, see the daily load of each resource against its capacity, and overloaded days are highlighted immediately. In one step you can hand a task over to a resource with free capacity.
The app works directly with standard Business Central data – projects, project tasks, project planning lines and resources. Nothing is converted or copied.

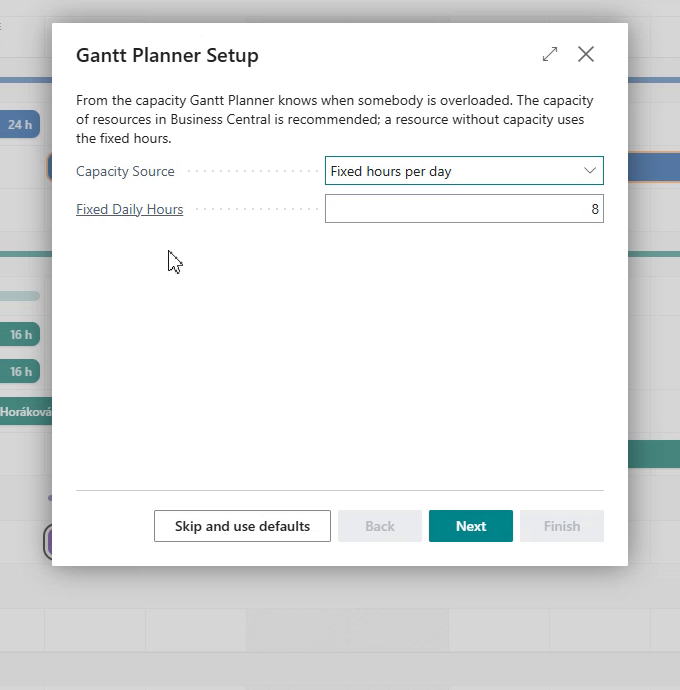

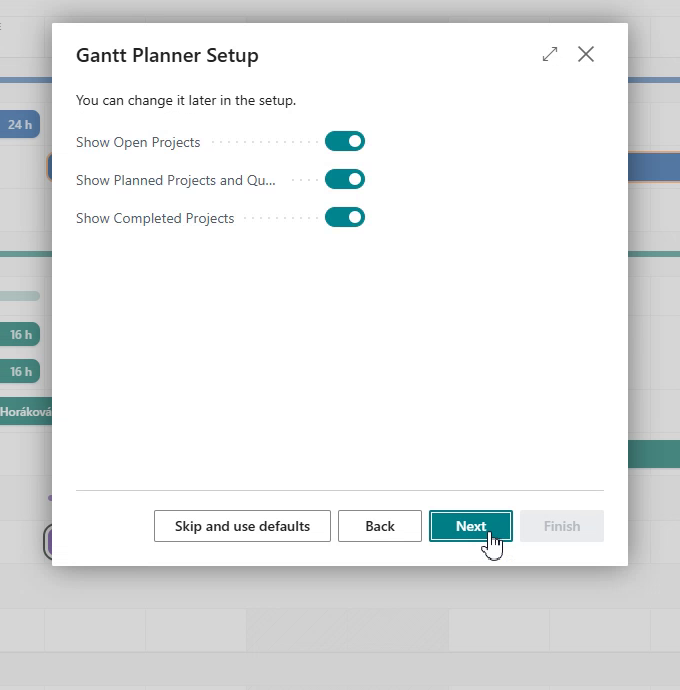

When you open the plan for the first time, a short three-step wizard starts. Each step can be skipped with Skip and use defaults – the app also works without any setup.


You can run the wizard again from Gantt Planner Setup > Setup Wizard.
Open the plan by searching for the page Gantt - Project and Resource Plan (typing Gantt is enough).

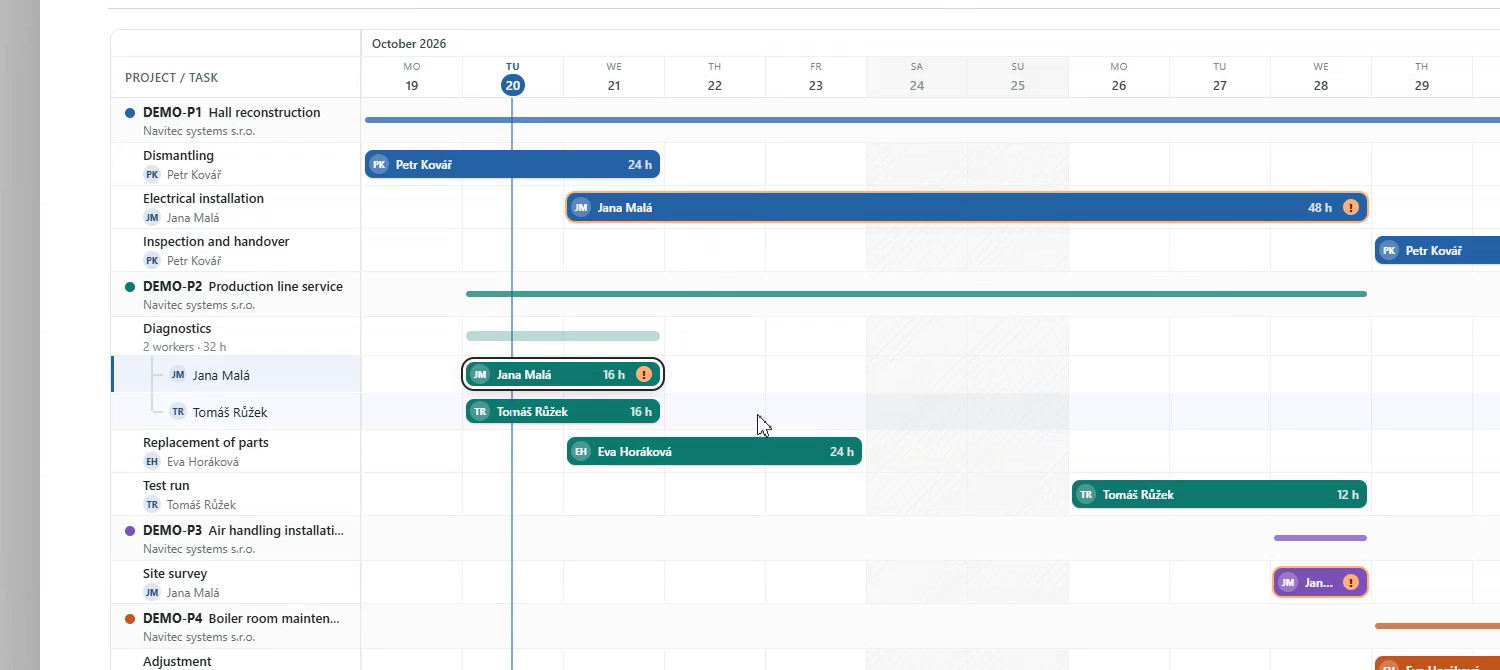

A task with several workers is shown as a group: a task row with the whole period, the number of workers and hours, and below it an indented row for each worker. Drag the summary bar of the task (the thin bar in the task row) to move the whole task with all people at once; every person can still be moved separately.


Project tasks that have no people planned yet are shown collapsed, so the plan stays clear:
A dependency says that one project task cannot start before another one. Dependencies are kept per project and are shown in the plan as arrows from the previous task to the following one. A broken dependency (the following task starts too early) is shown as a red dashed arrow.
Types – Finish-to-Start (the following task starts after the previous one ends; the usual case) and Start-to-Start (the following task starts when the previous one starts). Lag (Days) adds days between the tasks (for example drying time).
New dependency in the chart – click a task, choose Link a following task on the task card and click the following task (Esc = cancel). The dependency is created as Finish-to-Start.
Task Dependencies action – the list of the dependencies of the selected project, where you can add, change and delete dependencies. The action Reschedule Following Tasks checks all dependencies of the project and moves the following tasks that start too early.

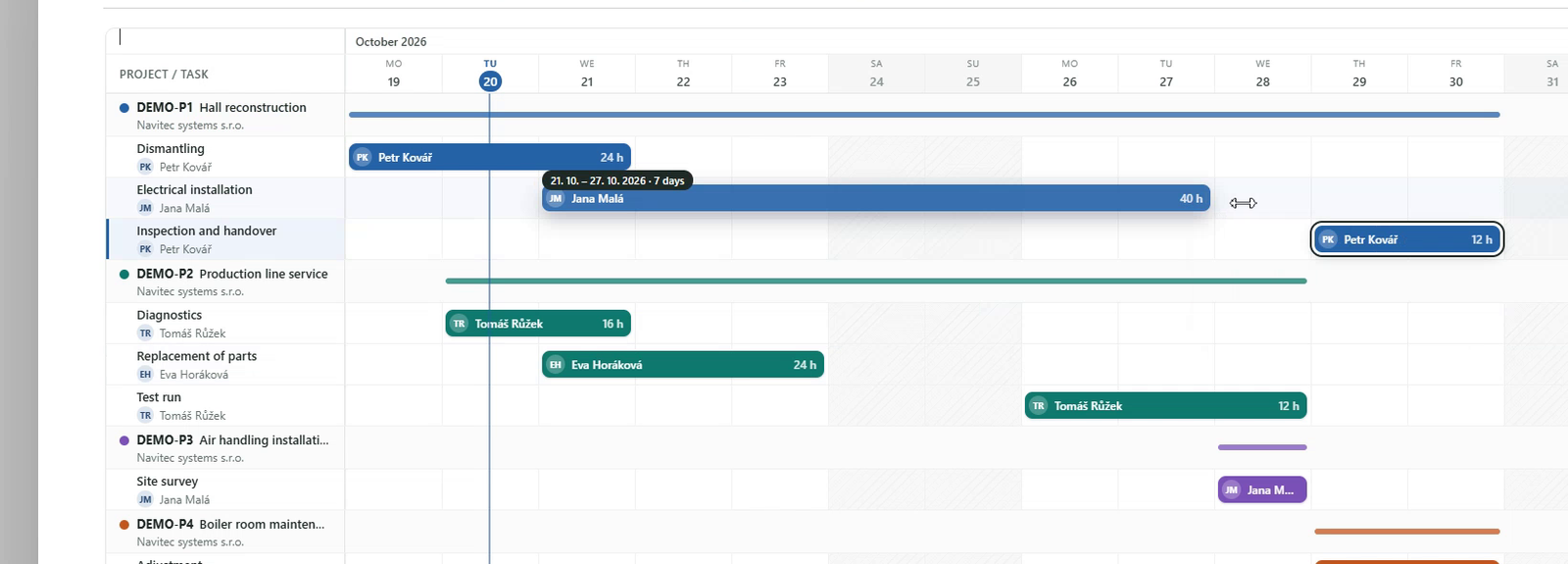

Moving following tasks – when you move a task or make it longer and a following task would start too early, the plan shows a preview first: the new position as a bar with an orange dashed border (the original bar stays as a faint shadow), the number of days on every task that moves, orange arrows to the new positions and a bar at the top, e.g. Electrical installation (Jana Malá) +1 day → also moves Inspection and handover +1 day, with Move all, Only
Following tasks are only moved later, never earlier. A start that falls on a non-working day is moved to the next working day. Posted and invoiced planning lines are never changed.
A dependency cannot create a loop (a task cannot depend on itself, directly or through other tasks).
Show / Hide Dependencies hides the arrows; the dependencies stay in use. In Gantt Planner Setup the field Use Task Dependencies switches the whole function off (the dependencies are kept).
Warning about a broken dependency – the task that starts too early has a red frame and a red chain icon; the pointer tooltip says by how much, e.g. Starts 1 day earlier than the dependency on Diagnostics allows. On the task card, Move by dependency moves the task (and the tasks after it) to where the dependency allows – with the preview first.
Line above the plan – only when something needs attention: 1 broken dependency – Fix dependencies and 2 tasks with work on non-working days – Move to working days. Fix dependencies shows the preview of all moves (for more projects a list to confirm); Move to working days moves the open work planned on non-working days in the shown period to the next working day. The × hides the line until something changes.
In a sandbox, the plan page has the actions Generate Demo Data and Delete Demo Data. In a production environment they are not shown and cannot be run. The demo data include task dependencies (one of them broken), a task with two people, unplanned tasks and projects without planned people.
| Field | Description |
|---|---|
| Capacity Source | Resource capacity in Business Central or a fixed number of hours per day. |
| Fixed Daily Hours | Hours per working day for resources without capacity (default 8). |
| Base Calendar Code | Non-working days (weekends, public holidays). |
| Overload Threshold % | The load from which a resource is marked as overloaded (default 100). |
| Show Open Projects / Show Planned Projects and Quotes / Show Completed Projects | Which projects the plan shows. Completed projects are never included in the load. |
| Default Time Scale | The period shown when the plan opens. |
| Bar Color By | Project, customer or project status. |
| Use Task Dependencies | Switches task dependencies on or off (default on). |
| Show Unplanned Tasks | Shows tasks and projects without planned people, collapsed (default on). |
| Skip Non-Working Days When Moving | Moving a task shifts its work by working days, so it does not land on weekends or holidays (default on). |
| Your Access | Planner (with a license), administrator (setup only) or view only. Information only. |
Gantt Planner is purchased on Microsoft AppSource as a per-user subscription (plan Planner). You pay only for users who change the plan – everyone else can view it for free.
| User | What they can do |
|---|---|
| with an assigned Gantt Planner license | everything: move, extend and shorten tasks, hand them over, add workers and new plan items, setup, setup wizard, demo data |
| without a license | view the plan (move the period, time scale, task details, clicking an overload, planning lines and project card) – free of charge |
| customer administrator (Global Administrator, Dynamics 365 Administrator, Business Central Administrator) without a license | setup and setup wizard; can only view the plan. In a sandbox they can also plan (to try it out before buying). |
| partner (delegated admin, delegated helpdesk) | everything – for setup, demonstrations and support at the customer |
A license can be moved to another user at any time – remove it from one user in the admin center, assign it to another, and run Update users from Microsoft 365 in Business Central again.
The effective permission is the intersection of what the user is entitled to by the license and the permission sets assigned to them in Business Central. Moving and handing over a task writes to project planning lines, so the user also needs the standard permissions for projects.
English · Čeština · Deutsch · Español · Historie verzí
Gantt Planner zobrazí všechny projekty v Business Central a lidi, kteří jsou na nich naplánovaní, na jedné časové ose. Úkoly přesunete myší, u každého zdroje vidíte denní vytížení proti jeho kapacitě a přetížené dny jsou hned zvýrazněné. Úkol můžete jedním krokem předat zdroji, který má volnou kapacitu.
Aplikace pracuje přímo se standardními daty Business Central – projekty, úkoly projektu, řádky plánování projektu a zdroji. Nic se nepřevádí ani nekopíruje.
Při prvním otevření plánu se spustí krátký průvodce o třech krocích. Každý krok lze přeskočit tlačítkem Přeskočit a použít výchozí – aplikace funguje i bez nastavení.


Průvodce lze spustit znovu z Nastavení Gantt Planner > Průvodce nastavením.
Plán otevřete vyhledáním stránky Gantt - plán projektů a zdrojů (stačí napsat Gantt).








Úkol s více pracovníky se zobrazí jako skupina: řádek úkolu s celým termínem, počtem pracovníků a hodinami a pod ním odsazený řádek pro každého pracovníka. Přetažením souhrnného pruhu úkolu (tenký pruh v řádku úkolu) přesunete celý úkol se všemi lidmi najednou; každého člověka lze dál posouvat i samostatně.


Úkoly projektu, na kterých zatím nejsou naplánovaní lidé, se zobrazují sbalené, aby plán zůstal přehledný:
Závislost říká, že úkol projektu nemůže začít dřív než jiný úkol. Závislosti se zadávají pro každý projekt zvlášť a v plánu se zobrazují jako šipky od předchozího úkolu k navazujícímu. Porušená závislost (navazující úkol začíná příliš brzy) je červená čárkovaná šipka.
Typy – Konec - začátek (navazující úkol začne po skončení předchozího; obvyklý případ) a Začátek - začátek (navazující úkol začne se začátkem předchozího). Prodleva (dny) přidá mezi úkoly dny (např. doba schnutí).
Nová závislost v grafu – klikněte na úkol, na kartě úkolu zvolte Navázat úkol a klikněte na navazující úkol (Esc = zrušit). Vznikne závislost typu Konec - začátek.
Akce Závislosti úkolů – seznam závislostí vybraného projektu, kde je můžete přidávat, měnit a mazat. Akce Přeplánovat navazující úkoly zkontroluje všechny závislosti projektu a posune navazující úkoly, které začínají příliš brzy.
Posun navazujících úkolů – když úkol posunete nebo prodloužíte a navazující úkol by začínal příliš brzy, plán nejdřív ukáže náhled: novou polohu jako pruh s oranžovým čárkovaným okrajem (původní pruh zůstane jako slabý stín), počet dní u každého úkolu, který se posune, oranžové šipky k novým polohám a nahoře lištu, např. Elektroinstalace (Jana Malá) +1 den → posune se i Revize a předání +1 den, s tlačítky Posunout vše, Jen <úkol> a Zrušit. Posunout vše posune úkol i všechny navazující úkoly v celém řetězci; Jen <úkol> nechá navazující úkoly na místě (závislost se pak zobrazí červeně).
Navazující úkoly se posouvají jen na později, nikdy dříve. Začátek, který vychází na nepracovní den, se posune na další pracovní den. Zaúčtované a fakturované řádky plánování se nikdy nemění.
Závislost nemůže vytvořit smyčku (úkol nemůže záviset sám na sobě přímo ani přes další úkoly).
Zobrazit / skrýt závislosti schová šipky; závislosti se dál používají. V Nastavení Gantt Planner pole Používat závislosti úkolů celou funkci vypne (závislosti zůstanou uložené).
Upozornění na porušenou vazbu – úkol, který začíná příliš brzy, má červený rámeček a červenou ikonu řetězu; popisek po najetí myší řekne o kolik, např. Začíná o 1 den dřív, než dovoluje vazba na Diagnostika. Na kartě úkolu tlačítko Posunout podle vazby posune úkol (a úkoly za ním) tam, kam vazba dovoluje – nejdřív s náhledem.
Lišta nad plánem – jen když je potřeba něco řešit: 1 porušená vazba – Opravit vazby a 2 úkoly s prací ve dnech volna – Přesunout na pracovní dny. Opravit vazby ukáže náhled všech posunů (u více projektů seznam k potvrzení); Přesunout na pracovní dny přesune neodvedenou práci naplánovanou ve dnech volna v zobrazeném období na nejbližší pracovní den. Křížek lištu skryje, dokud se něco nezmění.
V sandboxu jsou na stránce plánu akce Generovat demo data a Smazat demo data. V produkčním prostředí se nezobrazují a nelze je spustit. Demo data obsahují vazby úkolů (jednu porušenou), úkol se dvěma lidmi, nenaplánované úkoly a projekty bez naplánovaných lidí.
| Pole | Význam |
|---|---|
| Zdroj kapacity | Kapacita zdrojů v Business Central nebo pevný počet hodin denně. |
| Pevný počet hodin denně | Hodiny za pracovní den pro zdroje bez kapacity (výchozí 8). |
| Kód základního kalendáře | Nepracovní dny (víkendy, svátky). |
| Hranice přetížení % | Od jakého vytížení se zdroj označí jako přetížený (výchozí 100). |
| Zobrazit otevřené / plánované a nabídky / dokončené projekty | Které projekty plán zobrazí. Dokončené projekty se nikdy nepočítají do vytížení. |
| Výchozí měřítko | Období při otevření plánu. |
| Barva pruhů podle | Projektu, zákazníka nebo stavu projektu. |
| Používat závislosti úkolů | Zapne nebo vypne závislosti úkolů (výchozí zapnuto). |
| Zobrazit nenaplánované úkoly | Zobrazí sbalené úkoly a projekty bez naplánovaných lidí (výchozí zapnuto). |
| Při posunu přeskakovat dny volna | Posun úkolu posouvá práci po pracovních dnech, takže nepřijde na víkend ani svátek (výchozí zapnuto). |
| Váš přístup | Plánovač (s licencí), správce (jen nastavení), nebo jen pro čtení. Jen informace. |
Gantt Planner se kupuje na Microsoft AppSource jako předplatné na uživatele (plán Planner). Platí se jen za uživatele, kteří plán mění – ostatní ho zobrazí zdarma.
| Uživatel | Co může |
|---|---|
| s přidělenou licencí Gantt Planner | vše: přesouvat, prodlužovat a zkracovat úkoly, předávat je, přidávat pracovníky a nové položky, nastavení, průvodce, demo data |
| bez licence | plán zobrazit (posun období, měřítko, detail úkolu, kliknutí na přetížení, řádky plánování a karta projektu) – zdarma |
| správce zákazníka (globální správce, správce Dynamics 365, správce Business Central) bez licence | nastavení a průvodce nastavením; plán jen zobrazí. V sandboxu může i plánovat (vyzkoušení před nákupem). |
| partner (delegovaný správce, delegovaná podpora) | vše – pro nastavení, předvedení a podporu u zákazníka |
Licenci lze kdykoli přesunout na jiného uživatele – jednomu ji v centru pro správu odeberte, druhému přidělte a v Business Central znovu spusťte Aktualizovat uživatele z Microsoft 365.
Výsledné oprávnění je průnik toho, na co má uživatel nárok podle licence, a sad oprávnění, které má přiřazené v Business Central. Přesun a předání úkolu zapisuje do řádků plánování projektu, uživatel proto potřebuje i standardní oprávnění k projektům.
English · Čeština · Deutsch · Español · Historie verzí
Gantt Planner zeigt alle Projekte in Business Central und die darauf eingeplanten Mitarbeiter auf einer gemeinsamen Zeitachse. Aufgaben verschieben Sie mit der Maus, für jede Ressource sehen Sie die tägliche Auslastung im Verhältnis zu ihrer Kapazität, und überlastete Tage werden sofort hervorgehoben. Eine Aufgabe können Sie in einem Schritt an eine Ressource mit freier Kapazität übergeben.
Die App arbeitet direkt mit den Standarddaten von Business Central – Projekte, Projektaufgaben, Projektplanungszeilen und Ressourcen. Es wird nichts konvertiert oder kopiert.
Beim ersten Öffnen des Plans startet ein kurzer Assistent mit drei Schritten. Jeder Schritt kann mit der Schaltfläche Überspringen und Standardwerte verwenden übersprungen werden – die App funktioniert auch ohne Einrichtung.


Der Assistent kann über Gantt Planner Einrichtung > Einrichtungsassistent erneut gestartet werden.
Öffnen Sie den Plan, indem Sie nach der Seite Gantt – Projekt- und Ressourcenplan suchen (es genügt, Gantt einzugeben).








Eine Aufgabe mit mehreren Mitarbeitern wird als Gruppe angezeigt: eine Aufgabenzeile mit dem gesamten Zeitraum, der Anzahl der Mitarbeiter und den Stunden und darunter eine eingerückte Zeile für jeden Mitarbeiter. Ziehen Sie den Summenbalken der Aufgabe (den schmalen Balken in der Aufgabenzeile), um die ganze Aufgabe mit allen Personen auf einmal zu verschieben; jede Person kann weiterhin einzeln verschoben werden.


Projektaufgaben, für die noch keine Personen geplant sind, werden zugeklappt angezeigt, damit der Plan übersichtlich bleibt:
Eine Abhängigkeit legt fest, dass eine Projektaufgabe nicht vor einer anderen beginnen kann. Abhängigkeiten werden je Projekt erfasst und im Plan als Pfeile von der vorherigen zur nachfolgenden Aufgabe angezeigt. Eine verletzte Abhängigkeit (die nachfolgende Aufgabe beginnt zu früh) wird als rot gestrichelter Pfeil angezeigt.
Arten – Ende-Anfang (die nachfolgende Aufgabe beginnt nach dem Ende der vorherigen; der übliche Fall) und Anfang-Anfang (die nachfolgende Aufgabe beginnt mit dem Beginn der vorherigen). Verzögerung (Tage) fügt Tage zwischen den Aufgaben hinzu (z. B. Trocknungszeit).
Neue Abhängigkeit im Diagramm – klicken Sie auf eine Aufgabe, wählen Sie auf der Aufgabenkarte Nachfolgende Aufgabe verknüpfen und klicken Sie auf die nachfolgende Aufgabe (Esc = abbrechen). Es entsteht eine Abhängigkeit vom Typ Ende-Anfang.
Aktion Aufgabenabhängigkeiten – Liste der Abhängigkeiten des ausgewählten Projekts zum Hinzufügen, Ändern und Löschen. Die Aktion Nachfolgende Aufgaben neu planen prüft alle Abhängigkeiten des Projekts und verschiebt nachfolgende Aufgaben, die zu früh beginnen.
Verschieben nachfolgender Aufgaben – wenn Sie eine Aufgabe verschieben oder verlängern und eine nachfolgende Aufgabe zu früh beginnen würde, zeigt der Plan zuerst eine Vorschau: die neue Position als Balken mit orange gestricheltem Rand (der ursprüngliche Balken bleibt als blasser Schatten), die Anzahl der Tage bei jeder Aufgabe, die sich verschiebt, orange Pfeile zu den neuen Positionen und oben eine Leiste, z. B. Elektroinstallation (Jana Malá) +1 Tag → verschiebt auch Abnahme und Übergabe +1 Tag, mit Alle verschieben, Nur <Aufgabe> und Abbrechen. Alle verschieben verschiebt die Aufgabe und alle nachfolgenden Aufgaben in der ganzen Kette; Nur <Aufgabe> lässt die nachfolgenden Aufgaben unverändert (die Abhängigkeit wird dann rot angezeigt).
Nachfolgende Aufgaben werden nur nach hinten verschoben, nie nach vorne. Ein Beginn an einem arbeitsfreien Tag wird auf den nächsten Arbeitstag verschoben. Gebuchte und fakturierte Planungszeilen werden nie geändert.
Eine Abhängigkeit kann keine Schleife bilden (eine Aufgabe kann weder direkt noch über andere Aufgaben von sich selbst abhängen).
Abhängigkeiten ein-/ausblenden blendet die Pfeile aus; die Abhängigkeiten werden weiter verwendet. In der Gantt Planner Einrichtung schaltet das Feld Aufgabenabhängigkeiten verwenden die ganze Funktion aus (die Abhängigkeiten bleiben gespeichert).
Warnung bei verletzter Abhängigkeit – die Aufgabe, die zu früh beginnt, hat einen roten Rahmen und ein rotes Kettensymbol; der Tooltip sagt, um wie viel, z. B. Beginnt 1 Tag früher, als die Abhängigkeit von Diagnose erlaubt. Auf der Aufgabenkarte verschiebt Gemäß Abhängigkeit verschieben die Aufgabe (und die folgenden Aufgaben) dorthin, wo die Abhängigkeit es erlaubt – zuerst mit Vorschau.
Zeile über dem Plan – nur wenn etwas zu tun ist: 1 verletzte Abhängigkeit – Abhängigkeiten korrigieren und 2 Aufgaben mit Arbeit an arbeitsfreien Tagen – Auf Arbeitstage verschieben. Abhängigkeiten korrigieren zeigt die Vorschau aller Verschiebungen (bei mehreren Projekten eine Liste zur Bestätigung); Auf Arbeitstage verschieben verschiebt offene Arbeit an arbeitsfreien Tagen im angezeigten Zeitraum auf den nächsten Arbeitstag. Das × blendet die Zeile aus, bis sich etwas ändert.
In einer Sandbox stehen auf der Planseite die Aktionen Demodaten erstellen und Demodaten löschen zur Verfügung. In einer Produktionsumgebung werden sie nicht angezeigt und können nicht ausgeführt werden. Die Demodaten enthalten Aufgabenabhängigkeiten (eine davon verletzt), eine Aufgabe mit zwei Personen, ungeplante Aufgaben und Projekte ohne geplante Personen.
| Feld | Bedeutung |
|---|---|
| Kapazitätsquelle | Ressourcenkapazität in Business Central oder feste Stundenzahl pro Tag. |
| Feste Tagesstunden | Stunden pro Arbeitstag für Ressourcen ohne Kapazität (Standard 8). |
| Basiskalendercode | Arbeitsfreie Tage (Wochenenden, Feiertage). |
| Überlastungsschwelle % | Ab welcher Auslastung eine Ressource als überlastet markiert wird (Standard 100). |
| Offene Projekte / Geplante Projekte und Angebote / Abgeschlossene Projekte anzeigen | Welche Projekte der Plan anzeigt. Abgeschlossene Projekte werden nie in die Auslastung eingerechnet. |
| Standardzeitskala | Zeitraum beim Öffnen des Plans. |
| Balkenfarbe nach | Projekt, Debitor oder Projektstatus. |
| Aufgabenabhängigkeiten verwenden | Schaltet die Aufgabenabhängigkeiten ein oder aus (Standard: ein). |
| Ungeplante Aufgaben anzeigen | Zeigt Aufgaben und Projekte ohne geplante Personen zugeklappt an (Standard: ein). |
| Beim Verschieben arbeitsfreie Tage überspringen | Das Verschieben einer Aufgabe verschiebt die Arbeit nach Arbeitstagen, sodass sie nicht auf Wochenenden oder Feiertage fällt (Standard: ein). |
| Ihr Zugriff | Planer (mit Lizenz), Administrator (nur Einrichtung) oder nur Ansicht. Nur zur Information. |
Gantt Planner wird auf Microsoft AppSource als Abonnement pro Benutzer (Plan Planner) erworben. Bezahlt wird nur für Benutzer, die den Plan ändern – alle anderen können ihn kostenlos anzeigen.
| Benutzer | Was er tun kann |
|---|---|
| mit zugewiesener Lizenz Gantt Planner | alles: Aufgaben verschieben, verlängern und verkürzen, übergeben, Mitarbeiter und neue Planeinträge hinzufügen, Einrichtung, Assistent, Demodaten |
| ohne Lizenz | Plan anzeigen (Zeitraum verschieben, Skala, Aufgabendetails, Klick auf Überlastung, Planungszeilen und Projektkarte) – kostenlos |
| Administrator des Kunden (globaler Administrator, Dynamics 365-Administrator, Business Central-Administrator) ohne Lizenz | Einrichtung und Einrichtungsassistent; den Plan nur anzeigen. In einer Sandbox kann er auch planen (Test vor dem Kauf). |
| Partner (delegierter Administrator, delegierter Support) | alles – für Einrichtung, Vorführung und Support beim Kunden |
Die Lizenz kann jederzeit auf einen anderen Benutzer übertragen werden – entziehen Sie sie im Admin Center dem einen Benutzer, weisen Sie sie dem anderen zu und führen Sie in Business Central erneut Benutzer aus Microsoft 365 aktualisieren aus.
Die resultierende Berechtigung ist die Schnittmenge aus dem, worauf der Benutzer laut Lizenz Anspruch hat, und den Berechtigungssätzen, die ihm in Business Central zugewiesen sind. Das Verschieben und Übergeben einer Aufgabe schreibt in die Projektplanungszeilen, daher benötigt der Benutzer auch die Standardberechtigungen für Projekte.
English · Čeština · Deutsch · Español · Historie verzí
Gantt Planner muestra todos los proyectos de Business Central y las personas planificadas en ellos en una única línea de tiempo. Las tareas se mueven con el ratón, para cada recurso se ve la carga diaria frente a su capacidad y los días sobrecargados se resaltan al instante. Una tarea se puede traspasar en un solo paso a un recurso que tenga capacidad libre.
La aplicación trabaja directamente con los datos estándar de Business Central: proyectos, tareas de proyecto, líneas de planificación de proyecto y recursos. No se convierte ni se copia nada.
La primera vez que se abre el plan se inicia un breve asistente de tres pasos. Cada paso se puede omitir con el botón Omitir y usar valores predeterminados; la aplicación funciona también sin configuración.


El asistente se puede volver a ejecutar desde Configuración de Gantt Planner > Asistente de configuración.
Para abrir el plan, busque la página Gantt - Plan de proyectos y recursos (basta con escribir Gantt).








Una tarea con varios trabajadores se muestra como grupo: una fila de la tarea con el periodo completo, el número de trabajadores y las horas y, debajo, una fila con sangría para cada trabajador. Arrastre la barra de resumen de la tarea (la barra fina de la fila de la tarea) para mover toda la tarea con todas sus personas a la vez; cada persona se puede seguir moviendo por separado.


Las tareas de proyecto que aún no tienen personas planificadas se muestran contraídas para que el plan siga siendo claro:
Una dependencia indica que una tarea de proyecto no puede empezar antes que otra. Las dependencias se definen por proyecto y se muestran en el plan como flechas de la tarea anterior a la siguiente. Una dependencia incumplida (la tarea siguiente empieza demasiado pronto) se muestra como una flecha roja discontinua.
Tipos – Fin-Comienzo (la tarea siguiente empieza cuando termina la anterior; el caso habitual) y Comienzo-Comienzo (la tarea siguiente empieza cuando empieza la anterior). Demora (días) añade días entre las tareas (por ejemplo, tiempo de secado).
Nueva dependencia en el gráfico – haga clic en una tarea, elija Vincular tarea siguiente en la ficha de la tarea y haga clic en la tarea siguiente (Esc = cancelar). Se crea una dependencia Fin-Comienzo.
Acción Dependencias de tareas – lista de las dependencias del proyecto seleccionado para añadirlas, cambiarlas y eliminarlas. La acción Replanificar tareas siguientes comprueba todas las dependencias del proyecto y mueve las tareas siguientes que empiezan demasiado pronto.
Mover tareas siguientes – al mover o alargar una tarea, si una tarea siguiente empezara demasiado pronto, el plan muestra primero una vista previa: la nueva posición como una barra con borde naranja discontinuo (la barra original queda como una sombra tenue), el número de días en cada tarea que se mueve, flechas naranjas hacia las nuevas posiciones y una barra arriba, p. ej. Instalación eléctrica (Jana Malá) +1 día → también mueve Inspección y entrega +1 día, con Mover todo, Solo
Las tareas siguientes solo se mueven hacia más tarde, nunca antes. Un comienzo que cae en un día no laborable se pasa al siguiente día laborable. Las líneas de planificación registradas y facturadas nunca se cambian.
Una dependencia no puede crear un bucle (una tarea no puede depender de sí misma, ni directamente ni a través de otras tareas).
Mostrar / ocultar dependencias oculta las flechas; las dependencias se siguen usando. En la Configuración de Gantt Planner, el campo Usar dependencias de tareas desactiva toda la función (las dependencias se conservan).
Aviso de dependencia incumplida – la tarea que empieza demasiado pronto tiene un marco rojo y un icono rojo de cadena; la información al pasar el puntero indica cuánto, p. ej. Empieza 1 día antes de lo que permite la dependencia de Diagnóstico. En la ficha de la tarea, Mover según la dependencia mueve la tarea (y las siguientes) a donde lo permite la dependencia, primero con vista previa.
Línea sobre el plan – solo cuando hay algo que resolver: 1 dependencia incumplida – Corregir dependencias y 2 tareas con trabajo en días no laborables – Mover a días laborables. Corregir dependencias muestra la vista previa de todos los movimientos (con varios proyectos, una lista para confirmar); Mover a días laborables mueve el trabajo pendiente planificado en días no laborables del período mostrado al siguiente día laborable. La × oculta la línea hasta que algo cambie.
En un sandbox, la página del plan ofrece las acciones Generar datos de demostración y Eliminar datos de demostración. En un entorno de producción no se muestran y no se pueden ejecutar. Los datos de demostración incluyen dependencias de tareas (una incumplida), una tarea con dos personas, tareas sin planificar y proyectos sin personas planificadas.
| Campo | Significado |
|---|---|
| Origen de capacidad | Capacidad del recurso en Business Central u horas fijas por día. |
| Horas diarias fijas | Horas por día laborable para los recursos sin capacidad (8 de forma predeterminada). |
| Cód. calendario base | Días no laborables (fines de semana, festivos). |
| % umbral de sobrecarga | A partir de qué carga se marca un recurso como sobrecargado (100 de forma predeterminada). |
| Mostrar proyectos abiertos / planificados y ofertas / completados | Qué proyectos muestra el plan. Los proyectos completados nunca cuentan en la carga. |
| Escala de tiempo predeterminada | Periodo al abrir el plan. |
| Color de barras por | Proyecto, cliente o estado del proyecto. |
| Usar dependencias de tareas | Activa o desactiva las dependencias de tareas (activado de forma predeterminada). |
| Mostrar tareas sin planificar | Muestra contraídas las tareas y proyectos sin personas planificadas (activado de forma predeterminada). |
| Omitir días no laborables al mover | Mover una tarea desplaza su trabajo por días laborables, de modo que no cae en fines de semana ni festivos (activado de forma predeterminada). |
| Su acceso | Planificador (con licencia), administrador (solo configuración) o solo lectura. Solo informativo. |
Gantt Planner se compra en Microsoft AppSource como suscripción por usuario (plan Planner). Solo se paga por los usuarios que modifican el plan; los demás lo ven gratis.
| Usuario | Qué puede hacer |
|---|---|
| con licencia de Gantt Planner asignada | todo: mover, alargar y acortar tareas, traspasarlas, añadir trabajadores y nuevos elementos, configuración, asistente, datos de demostración |
| sin licencia | ver el plan (desplazar el periodo, escala, detalle de la tarea, clic en la sobrecarga, líneas de planificación y ficha de proyecto): gratis |
| administrador del cliente (administrador global, administrador de Dynamics 365, administrador de Business Central) sin licencia | configuración y asistente de configuración; el plan solo lo ve. En un sandbox también puede planificar (prueba antes de la compra). |
| partner (administrador delegado, soporte delegado) | todo: para la configuración, las demostraciones y el soporte al cliente |
La licencia se puede pasar a otro usuario en cualquier momento: quítesela a uno en el centro de administración, asígnesela a otro y, en Business Central, vuelva a ejecutar Actualizar usuarios desde Microsoft 365.
El permiso resultante es la intersección de aquello a lo que el usuario tiene derecho según la licencia y los conjuntos de permisos que tiene asignados en Business Central. Mover y traspasar una tarea escribe en las líneas de planificación de proyecto, por lo que el usuario necesita también los permisos estándar para proyectos.
| Verze | Datum vydání | Změny |
|---|---|---|
| 29.0.19.0 | 22.10.2026 | Broken dependencies are clearly marked: red frame and chain icon on the task, the reason in the tooltip, Move by dependency on the task card and a line above the plan with Fix dependencies (shown only when needed); Moving shifts work by working days (setup field Skip Non-Working Days When Moving, default on); work on non-working days is reported and can be moved to working days; Preview of the following tasks already while dragging; Demo data include a task with two people, unplanned tasks and projects without people. |
| 29.0.14.0 | 22.10.2026 | A task with more people can be moved as a whole by dragging its summary bar (all people at once, with the preview of following tasks); Clearer preview of moves: new position as a bar with a dashed border, days on every moved task, arrows to the new positions, buttons Move all / Only |
| 29.0.13.0 | 22.10.2026 | Unplanned tasks and projects: tasks without planned people collapsed in one row per project, projects without people in one collapsed section; double-click a day to plan people. Setup field Show Unplanned Tasks. |
| 29.0.12.0 | 22.10.2026 | Task dependencies: Finish-to-Start and Start-to-Start dependencies with a lag between project tasks, shown as arrows (broken dependencies in red). New dependency from the task card (Link a following task), list Task Dependencies with Reschedule Following Tasks; Moving or extending a task shows a preview of the following tasks that move (dashed bars, days, Confirm / Move only this task / Cancel) and moves the whole chain after confirmation; Setup field Use Task Dependencies, action Show / Hide Dependencies; demo data with dependencies. |
| 29.0.11.0 | 20.10.2026 | Licensing through Microsoft AppSource: per-user subscription (plan Planner), first month free. Viewing the plan is free for all users; A user without a license has view-only access to the plan (notification above the plan, no dragging and no actions that change the plan); Customer administrators without a license can change the setup (plan only in a sandbox); a partner (delegated admin) has full access for setup and support; Removed the license code, the 30-day trial and the 3-resource limit of the free version; New field Your Access on the Gantt Planner Setup page; App translations: Czech, German, Spanish (base language English). Documentation in Czech, English, German and Spanish, with screenshots. |
| 29.0.10.0 | 20.10.2026 | Clicking an overloaded day in the resource load highlights in red the tasks that cause the overload. |
| 29.0.9.0 | 20.10.2026 | New plan item: the New Plan Item action or double-clicking an empty spot in the chart. |
| 29.0.8.0 | 20.10.2026 | A task with several workers is shown as a group: a task row with the whole period, the number of workers and hours, and below it an indented row for each worker. |
| 29.0.7.0 | 20.10.2026 | Fix: extending a task by dragging its edge also works outside the bar, and no label remains on the screen after dragging. |
| 29.0.6.0 | 20.10.2026 | Extending and shortening a task by dragging the start or end of the bar; Add Worker action – another resource on the task on the same days and hours; Demo data is available only in a sandbox. |
| 29.0.5.0 | 20.10.2026 | New look of the plan (month row, today marker, resource initials, hours and overload warning in the bar); Hovering over a bar shows the task details; Clicking a bar opens the task card with the actions Planning lines, Hand over and Project card; Moving by dragging is confirmed before saving; the new period is shown while dragging; The plan fills the full height of the page. |
| 29.0.4.0 | 20.10.2026 | Demo data: demo resources take the general and VAT product posting groups and prices from an existing resource (or from the first general product posting group). |

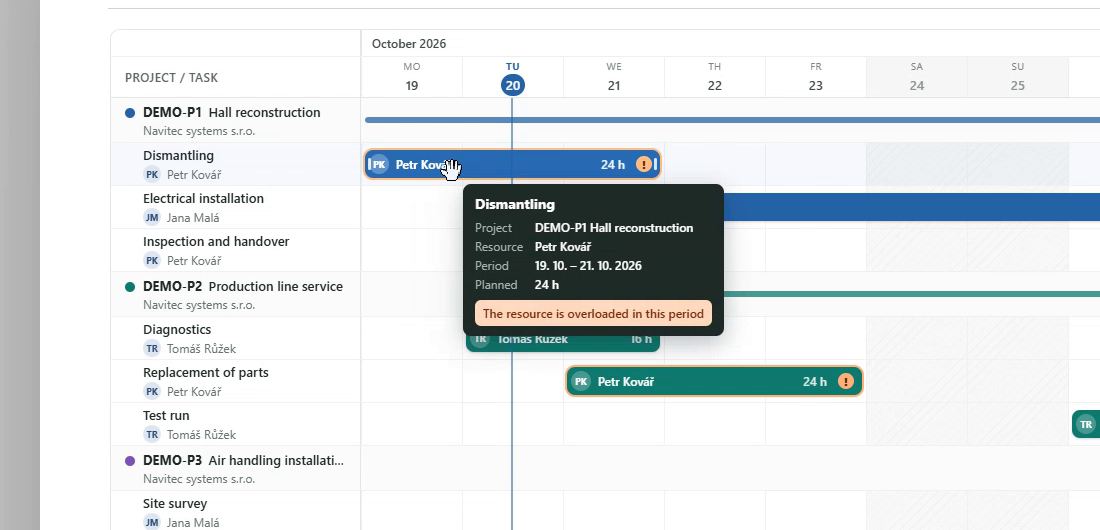

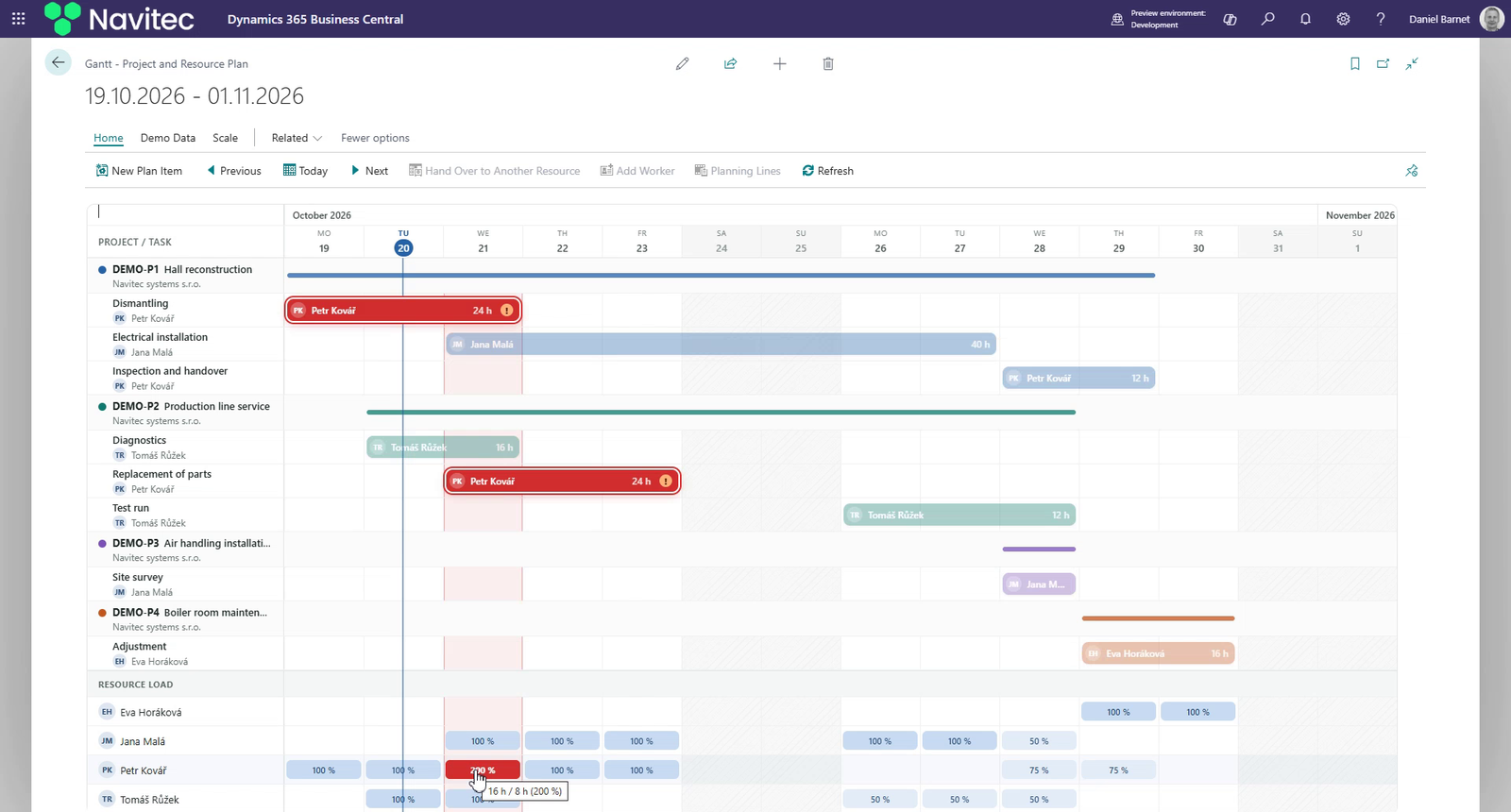

| 29.0.3.0 | 20.10.2026 | The plan can be found in search (Tell me) also by the words Gantt, planner, calendar, capacity, load and others; the page is named Gantt - Project and Resource Plan. |
| 29.0.2.0 | 20.10.2026 | Demo data: Generate Demo Data and Delete Demo Data actions on the plan page (4 demo projects DEMO-P1 to DEMO-P4 and 4 demo resources DEMO-*). |

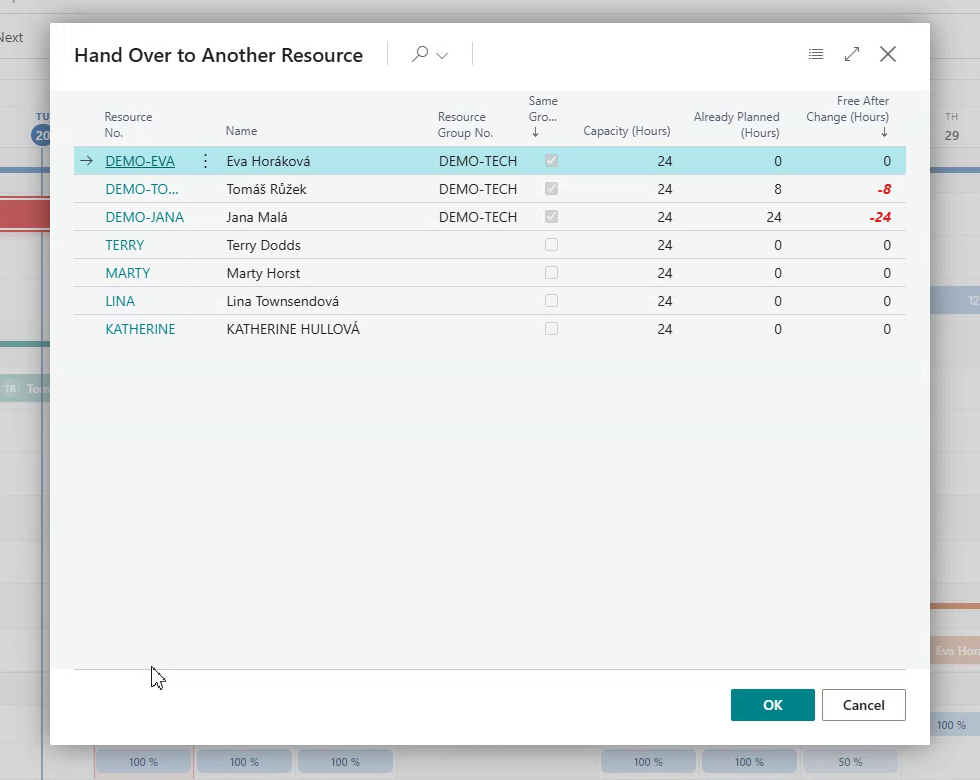

| 29.0.1.0 | 20.10.2026 | First version: project and resource plan (Gantt chart), resource load by capacity and calendar, moving tasks by dragging, handing a task over to another resource, setup wizard, licensing. |
